挤塑板流程:
基层处理→刷界面剂一遍→配专用粘结砂浆→粘贴挤塑板→挤塑板隐检验收→挤塑板打磨找平、清洁→刷界面剂一遍→钻孔及安装固定钢丝网片→配聚合物砂浆→抹聚合物砂浆→抹聚合物砂浆、验收。
四、主要施工方法:
1、基层处理
基层为钢筋混凝土墙、砌块墙、砖墙等,对不平整的墙面用1:3水泥砂浆做找平层。
1、 配制聚合物粘结砂浆
根据本厂生产的聚合物粘结砂浆粉料,按照粉料:水=1:0.25(重量比)的配合比配制粘结砂浆,严格计量,机械搅拌,确保搅拌均匀,拌好的粘结砂浆在静停十分钟后还需二次搅拌才能使用,配好的砂浆应注意避风,一次配制量应控制在可操作时间内用完,一般不应超过2小时,超过可操作时间后不准再度加水(胶)使用。

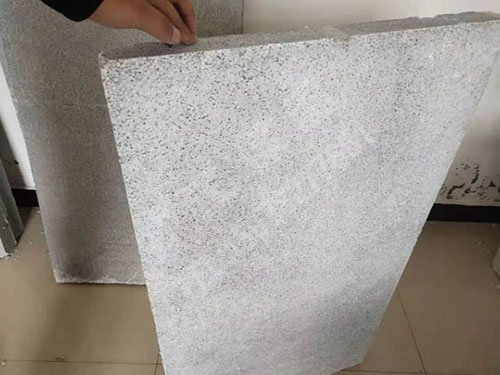

挤塑板
2、 粘贴挤塑板
(1)粘贴挤塑板时应将基体墙体上的脱模剂、混凝土残渣、灰土等杂物清理干净,充分保证粘结砂浆与基层的侵湿渗透,提高砂浆的粘结强度。
(2)粘贴挤塑板时,应将粘贴面采用界面剂处理,以增强挤塑板与墙体的粘结力。粘结方法采用点框法,是在挤塑板的周边抹80-100MM宽、10MM厚的粘结砂浆,并在周边留出50MM的排气通道,然后在中间抹直径100MM、10MM厚的粘结砂浆圆饼,其间距为200MM,且粘结砂浆的总铺面积不得少于挤塑板面积的30%。
(3)排板时按水平顺序排列,上下错缝1/2板长粘贴,阴阳角处应做错茬处理。
(4)粘板应用专用工具轻揉,均匀挤压挤塑板,使粘结砂浆与墙面接触紧密,并与相邻挤塑板齐平,粘结砂浆挤出时用铲刀刮平,保证粘结密实,粘结挤塑板时,随时用2M靠尺和托线板检查平整度和垂直度,粘板时注意板边溢出的粘结砂浆,使板与板之间无“碰头灰”,板缝拼严,缝宽超过2MM时应用相应厚度的挤塑板片填塞,相邻两板拼缝高差不大于1.5MM,否则应用钢丝刷打磨平整。挤塑板粘贴后24小时内不得碰动,若有松动未粘贴牢固的挤塑板,应取下重新抹粘结砂浆再粘贴。
(5)挤塑板粘贴24小时后,根据设计要求采用机械锚固件固定挤塑板时,用冲击钻在挤塑板表面向内打孔,孔径根据固定件直径而定,进墙深度不得小于设计要求,拧入或敲入锚固钉,钉头和园盘不得超出挤塑板面,锚固件数量与型号根据设计要求确定。
6)挤塑板安装的允许偏差及检查方法
